Verwendetes Material klar ursächlich für Schaden
Millionen-Schaden durch verklebte Schienen in Karlsruhe: Ergebnisse der Gutachter

Verwendetes Material klar ursächlich für Schaden Millionen-Schaden durch verklebte Schienen in Karlsruhe: Ergebnisse der Gutachter

Quelle: Thomas Riedel

Am 15. Juni 2021 hatte sich hitzebedingt Fugenvergussmasse aus dem Gleisbett in Karlsruhe gelöst und Strecken und Fahrzeuge verschmutzt. Die Kosten für die Schäden liegen in Millionenhöhe. Nun liegen sämtliche Abschlussberichte der Gutachter vor.

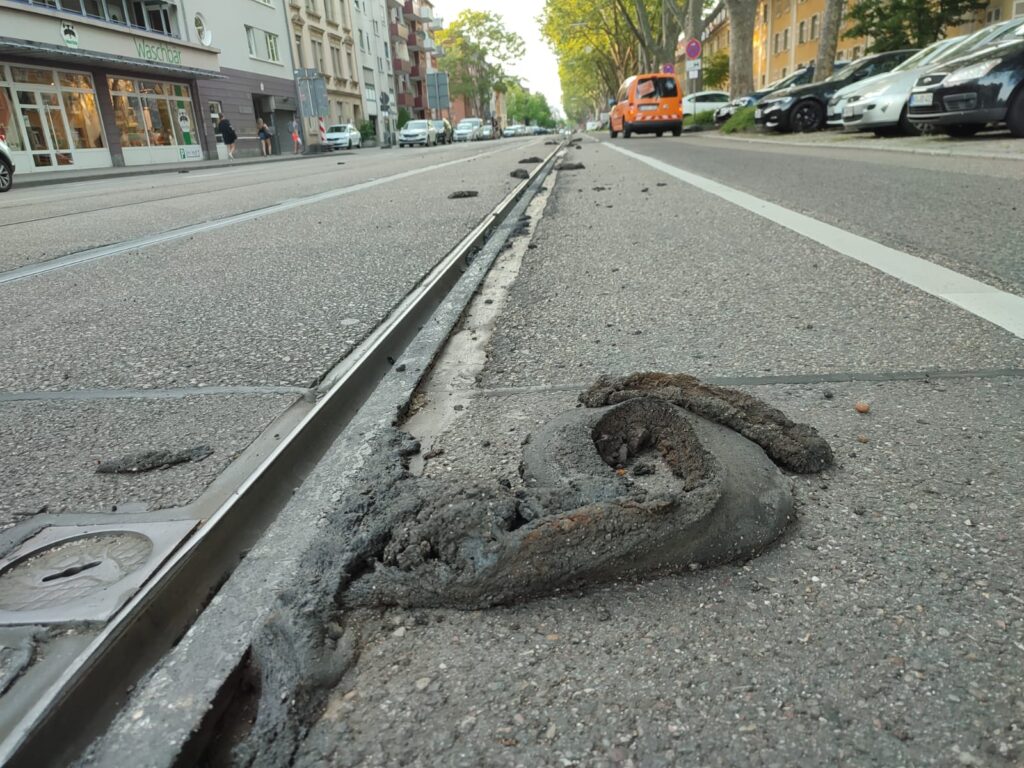

Verklebte Schienen in Karlsruhe im Juni 2021

Der 15. Juni 2021 und die darauffolgenden Wochen waren für die Verkehrsbetriebe Karlsruhe (VBK) und die Albtal Verkehrs-Gesellschaft (AVG) mit Sicherheit die schwierigste Zeit des gesamten Jahres, heißt es in einer Pressemeldung.

Denn an diesem Tag hatte sich – vom Bereich Moltkestraße in Karlsruhe ausgehend – hitzebedingt Fugenvergussmasse aus dem Gleisbett gelöst und anschließend in weiten Teilen des Karlsruher Stadtgebiets zahlreiche Strecken und Fahrzeuge verschmutzt.



| Quelle: Thomas Riedel



Abschlussberichte der Gutachter liegen vor

Die aus dem Gleisbett gelöste Vergussmasse war von zahlreichen Fahrzeugen mitgeschleppt und entlang der Strecken verteilt worden, bevor der Bahnbetrieb sogar kurzzeitig komplett eingestellt werden musste. Die Kosten für die Schäden an Fahrzeugen, Gleisen und Weichen sowie für die aufwendigen Reinigungsarbeiten liegen in Millionenhöhe.

Nun liegen sämtliche Abschlussberichte der Gutachter vor, die sich in den vergangenen Monaten intensiv damit befasst haben, aus welchem Grund sich die Vergussmasse überhaupt bei steigenden Temperaturen aus dem Gleisbett lösen konnte.



ARGE wird für Schaden in Regress genommen

„Die Gutachten belegen eindeutig, dass die großflächigen Beschädigungen vom Bereich Moltkestraße ihren Ausgang genommen haben. Die VBK werden nun die Arbeitsgemeinschaft ARGE aus mehreren beteiligten Firmen, von der das Material im Auftrag der VBK an dieser Stelle einst eingebaut wurde, finanziell für den entstandenen Millionenschaden in Regress nehmen“, sagt Christian Höglmeier, technischer Geschäftsführer der AVG und der VBK.

Ein entsprechendes Schreiben wurde an die ARGE verschickt. Am Mittwoch, 18. Mai, wird sich zudem auch der Aufsichtsrat der VBK mit diesem Thema befassen.



Verbautes Vergussmaterial ist klar fehlerhaft

Zur Ursache des Schadens führt Christian Höglmeier weiter aus: „Die herangezogenen Gutachter und der TÜV Süd haben übereinstimmend ermittelt, dass das verbaute Vergussmaterial klar fehlerhaft und somit ursächlich für den Gesamtschaden war.“

Vonseiten der VBK war das Material – gemäß dem gültigen Regelwerk – im Rahmen des Gesamtauftrags beim Auftragnehmer bestellt worden. Wie sich durch das Schadensereignis jedoch leider herausstellte, habe das Material aber offensichtlich nicht die Hitzebeständigkeit aufgewiesen, die für den Einbau im Gleisbett erforderlich gewesen sei.

Vergussmaterial wurde für Verwendung gesperrt

„Die Gutachter konnten zwar nicht mehr ermitteln, ob der Fehler beim Einbau der Vergussmasse oder durch die mangelhafte Vergussmasse an sich entstanden ist – dies ist aber dahingehend unerheblich, da die ARGE dafür verantwortlich ist, entweder fehlerfreies Material zu verwenden oder dieses fehlerfrei einzubauen“, so der technische Geschäftsführer.

Vonseiten der VBK wurde das problematische Vergussmaterial seit dem Vorfall im Juni 2021 für jegliche weitere Verwendung gesperrt. Das heißt konkret, dass diese Vergussmasse in den vergangenen Monaten an keiner anderen Stelle im Stadtgebiet mehr bei neuen Baumaßnahmen verwendet wurde, heißt es in der Pressemeldung.



Weitere Nachrichten

Rückbau der Bahn-Infrastruktur: Oberleitung in der Kaiserstraße wird abgebaut

Die Verkehrsbetriebe Karlsruhe (VBK) beginnen mit dem Rückbau der Bahn-Infrastruktur in der Karlsruher Kaiserstraße. Bereits am Dienstag, 05. Juli 2022, erfolgt die Demontage des Fahrleitungsdrahtes zwischen dem Abschnitt Kronenplatz und Europaplatz.

Regierungspräsidium Karlsruhe genehmigt Bau der Höchstspannungsleitung

Das Regierungspräsidium Karlsruhe hat den Planfeststellungsbeschluss für die geplante 380-kV-Netzverstärkung Daxlanden - Eichstetten im Abschnitt vom Umspannwerk in Karlsruhe-Daxlanden bis zur Regierungsbezirksgrenze südlich von Ottersweier erlassen.

Frau in Karlsruhe wirft mit Pflastersteinen, beschädigt Autos & geht dann zur Polizei

Eine 35-jährige Frau kam Donnerstagnacht, 30. Juni 2022, zum Polizeirevier West in Karlsruhe und teilte mit, dass sie einen Streit gehabt habe und anschließend mehrere Fahrzeuge in Karlsruhe-Knielingen mutwillig beschädigt hätte, teilt die Polizei mit.

Stadt Karlsruhe unterstützt 16 Sportler bei Olympia-Vorbereitungen

Im Rahmen ihrer Leistungssportförderung unterstützt die Stadt Karlsruhe insgesamt 16 Athletinnen und Athleten bei ihren Vorbereitungen auf die Olympischen Spiele 2024 in Paris. Sie erhalten von Juli bis Dezember 50,00 Euro im Monat, teilt die Stadt mit.

Zoo Karlsruhe: Elefantenkühe Saida & Jenny sind noch keine Freundinnen

Vor mehr als acht Monaten ist Elefantenkuh Saida aus dem Zoo Leipzig nach Karlsruhe umgezogen. In der Altersresidenz für Asiatische Elefanten hat sie sich seither gut eingewöhnt. Aber mit ihrer Mitbewohnerin Jenny versteht sie sich noch nicht so gut.






Logo meinKA



Anzeige

Jetzt meinKA als Werbe-Plattform nutzen!

Informieren Sie sich über Daten, Zahlen und Fakten rund um meinKA und die entsprechenden Werbeformen in unseren Mediadaten: jetzt Mediadaten anfordern.

Wir freuen uns über Ihr Interesse und beraten Sie gerne!


















Auch interessant


Hat Ihnen dieser Artikel gefallen?

Daumen hoch, wenn Ihnen der Artikel gefallen hat, oder zeigen Sie uns, dass wir uns verbessern können.

0%
0%

Falls Ihnen inhaltliche Fehler oder Fehlfunktionen auffallen, einfach bei redaktion@meinka.de melden.
